İNŞAAT MUHASEBESİNDE HAKEDİŞ FATURALAŞTIRMA SÜRECİNİ YÖNETMEK

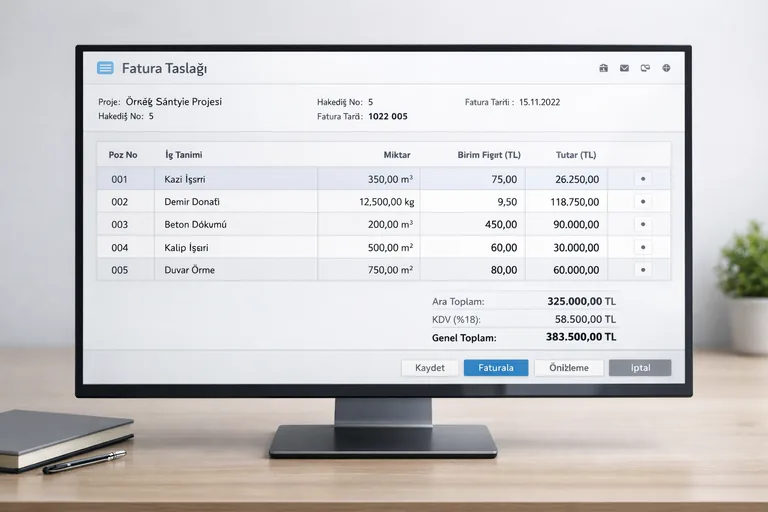

Hakediş faturalaştırma; sözleşme birim fiyatlarının fiziki ilerleme yüzdesi ile çarpılması, kesintiler düşüldükten sonra e-fatura kesilmesi ve nakit akışına bağlanması sürecidir. Bu sayfada sahadan muhasebeye geçişin nasıl işlediğini, fiziki ilerleme yüzdesi ile metraj arasındaki farkı, KDV tevkifatı ve stopaj kesintilerini, alt yüklenici hakedişinin nasıl bağlandığını, kesin teminat ve geri alım sürecini, e-fatura zamanlamasını ve hakediş dosyasında saklanacak belge zincirini KGM şartname düzeni ile Vergi Usul Kanunu'nu aynı tabloda buluşturarak bulacaksınız.
1. SAHADAN MUHASEBEYE GEÇİŞ NASIL İŞLER?
Hakediş, fiziki olarak yapılmış imalatın parasal karşılığıdır. Ama o "fiziki olarak yapılmış" cümlesinin arkasında yedi sekiz farklı belge vardır. Saha günlüğü, ataşman defteri, röleve krokisi, metraj cetveli, birim fiyat analizi, fiyat farkı hesabı, kontrol mühendisi onayı. Bu zincirin herhangi bir halkası eksik kalırsa hakediş raporu ya geri döner ya da vergi incelemesinde belge ispatı zayıflar.
Pratikte tipik bir aylık döngü şöyle akar:
- Saha şefi günlük puantaj ve şantiye defterine imalatları yazar; gizli kalacak işler için (örneğin temel kazı kotu, donatı bindirme) röleve alır.
- Topograf veya teknik ofis röleve ölçülerini ataşman defterine işler, kontrol mühendisi imzalar.
- Metraj uzmanı iş kalemi bazında kümülatif metrajı çıkarır; bir önceki hakedişten farkı bu dönemin imalatıdır.
- Sözleşme birim fiyatları ve fiyat farkı endeksleri uygulanır; dönem brüt bedeli çıkar.
- Avans mahsubu, kesin teminat artırımı, stopaj ve gelir vergisi kesintisi hesaplanır.
- Yapı denetim onayı ve idare onayından sonra rapor kesinleşir; muhasebe e-fatura keser.
Kamu ihale işlerinde idare onay süresi 30 günü aşamaz — Yapım İşleri Genel Şartnamesi (YİGŞ) bu süreyi sabitler. Özel sektörde ise bu süreyi sözleşmenin EK'leri belirler. Sürecin ilk öğrenildiği yer genelde ofis değil sahadır; daha sistematik bir altyapı için inşaat muhasebesi eğitimi hakediş, vergi ve metraj ayağını birlikte ele alır.
2. Fiziki İlerleme Yüzdesi mi Metraj mı?
İki temel yöntem var: birim fiyatlı işlerde metraj × birim fiyat; götürü bedelli işlerde pursantaj yüzdesi × sözleşme bedeli. İkisi aynı sonucu vermez, ikisi aynı belge düzenini istemez.
| Konu | Birim Fiyatlı İş | Götürü Bedelli İş |
|---|---|---|
| Hesap mantığı | Metraj × birim fiyat | Fiziki gerçekleşme yüzdesi × sözleşme bedeli |
| Ana belge | Metraj cetveli, ataşman | Pursantaj cetveli, ilerleme raporu |
| Risk noktası | İş kalemi yanlış pozdan ölçüm | Yüzde tahmininin sübjektif kalması |
| Tipik proje | KGM yol, altyapı, restorasyon | Konut, toplu yapım, anahtar teslim |
| Yeni iş kalemi | Yeni birim fiyat analizi gerekir | Sözleşmede değilse ek protokol |
Götürü bedelli işlerde fiziki ilerleme yüzdesi sahada elle hesaplanır; bir yatak odası için duvarın %70'i örülmüş, sıvanın %0'ı yapılmışsa o oda %40 seviyesindedir. Bu hesap kontrol mühendisinin yorumuna açık olduğu için iki taraf arasında en sık tartışılan konudur. Birim fiyatlı işlerde tartışma metrajdadır; fiziki ölçü göz önündedir.
3. KDV TEVKİFATI VE STOPAJ KESİNTİLERİ
Türk vergi sisteminde yapım işleri çift katmanlı bir vergi kesintisine tabidir. Birinci katman KDV tevkifatı: kamu idarelerine ve belirli kurumlara kesilen yapım işi faturalarında KDV'nin bir kısmı alıcı tarafından stopaj olarak kesilir, yüklenici sadece kalan KDV'yi tahsil eder. İkinci katman gelir vergisi stopajı: ödeme yapan idare, hakediş tutarı üzerinden Gelir Vergisi Kanunu kapsamında stopaj keser.
Pratik bir örnek üzerinden gidelim. Sözleşme bedeli üzerinden 100.000 TL brüt hakediş bedeli çıkmış olsun:
- Brüt hakediş bedeli: 100.000 TL
- KDV (%20): 20.000 TL (fatura toplamı 120.000 TL)
- KDV tevkifatı (4/10 oranında varsayalım): 8.000 TL idarede kalır
- Yüklenici tahsil edeceği KDV: 12.000 TL
- Gelir vergisi stopajı (%3): 3.000 TL idarede kalır
- Avans mahsubu (%10): 10.000 TL (avans alındıysa)
- Kesin teminat artırımı: sözleşmeye göre değişken
- Net ödeme: 99.000 TL civarı (kesintiler düşüldükten sonra)
Burada en sık karşılaşılan hata, faturanın net ödeme tutarı üzerinden kesilmesidir. Doğru uygulama: fatura brüt hakediş bedeli + KDV üzerinden düzenlenir, kesintiler ödeme tarafında muhasebeleştirilir. Aksi durumda KDV matrahı eksik beyan edilir, düzeltme beyannamesi gerekir. Gelir İdaresi Başkanlığının yayımladığı teknik tebliğleri tevkifat oranlarındaki güncellemeler için sürekli takip edilir.

4. Alt Yüklenici Hakedişi Nasıl Bağlanır?
Bir inşaat projesinde ana yüklenici tek başına çalışmaz. Elektrik, mekanik, kaba inşaat, ince işler, asansör, peyzaj — her biri ayrı alt yüklenici işidir. Ana yüklenici idareye karşı tüm işten sorumludur ama parasal akış zincirleme işler.
Alt yüklenici hakediş düzeninde üç tipik kalıp var:
- Aynalı hakediş: Ana yüklenicinin idareye verdiği hakediş ne zaman onaylanırsa, alt yüklenici de o ay üzerinden hakediş kesebilir. Risk: idare onayı gecikirse alt yüklenici nakit sıkışıklığına girer.
- Sabit dönem hakediş: Alt yüklenici sözleşmesinde ay sonu hakediş garanti edilir; ana yüklenici idare onayını beklemeden öder. Risk: ana yüklenici peşin sermaye gerektirir.
- Hibrit: Kaba inşaat ve mekanik gibi ağır kalemler aynalı, ince işler ve özel imalat sabit dönem. En sık görülen düzen.
Alt yüklenici e-fatura keserken yine brüt imalat bedeli + KDV üzerinden keser. Ana yüklenici bu faturayı maliyet olarak işler, kendi hakedişinde aynı imalat kalemini gelir tarafında karşılar. Aradaki marj kar olarak kalır. Şantiye organizasyon ayağı ayrı bir disiplindir; şantiye yönetimi eğitimi bu zincirin saha tarafını kurar.
5. KESİN TEMİNAT VE GERİ ALIM SÜRECİ
Uluslararası inşaat sözleşmelerinde "retention" denilen düzen, Türk kamu ihale ve özel sektör uygulamasında "kesin teminat" ve "ek kesin teminat" olarak farklı bir şekilde işler. Mantık benzerdir: yüklenicinin sözleşme yükümlülüklerini yerine getirmesini güvence altına almak için para veya teminat mektubu idarede tutulur.
Kamu işlerinde tipik yapı:
- Sözleşme imzalanırken kesin teminat alınır — sözleşme bedelinin %6'sı civarı.
- Hakedişlerden ek kesin teminat artırımı yapılabilir — özellikle iş artışı durumunda.
- Geçici kabul yapıldığında teminatın yarısı iade edilir.
- Kesin kabul ve garanti süresi (genelde 1 yıl, bazı işlerde 2 yıl) sonunda kalan teminat iade edilir.
- İdarece tespit edilen ayıp ve eksiklikler giderilmezse teminat irat kaydedilebilir.
Almanca konuşulan inşaat hukukunda "Sicherheitseinbehalt" (güvence kesintisi) hakedişin %5-10'unun her dönem kesilmesiyle birikir ve garanti süresi sonunda iade edilir; Türkiye'de bu işlev kesin teminat mektubu üzerinden kurulduğu için nakit etkisi daha azdır. Müteahhit cebinden teminat tutarı kadar parayı vermek yerine banka teminat mektubu temin eder; mektup masrafı maliyete yansır.

6. E-FATURA SİSTEMİNDE ZAMANLAMA NASIL YÖNETİLİR?
2014 yılından bu yana belirli ciro üstündeki mükellefler için e-fatura zorunlu, 2018'den sonra inşaat sektörünün büyük çoğunluğu kapsama girdi. Hakediş faturasının e-fatura olarak kesilmesi, basit gibi göründüğü kadar zamanlama açısından kritiktir.
Vergi Usul Kanunu, faturanın hizmetin ifa edildiği tarihten itibaren 7 gün içinde düzenlenmesini şart koşar. Hakedişte "hizmetin ifa tarihi" tartışmalı bir kavramdır:
- Bir görüş: imalat ay sonunda fiilen yapıldığı için ay sonu ifa tarihidir.
- İkinci görüş: hakediş raporu idarece onaylandığı zaman ifa kesinleşir, fatura o tarihten itibaren 7 gün içinde kesilir.
- Mali idare uygulamada ikinci görüşü kabul eder; bu nedenle e-fatura tarihi olarak hakediş onay tarihi esas alınır.
E-fatura senaryosuna pratik bir nokta: idare hakediş onayını ayın 15'inde verdi diyelim; 7 gün içinde fatura kesilir, yani en geç 22'sinde. Ay sonuna kadar bekletilirse VUK ihlali oluşur. Aynı zamanda fatura geçmiş döneme tarihlenmek istenirse e-fatura sistemi buna izin vermez — sistem fatura düzenleme tarihini değiştirilemez şekilde damgalar.
7. HAKEDİŞ DOSYASINDA SAKLANACAK ZİNCİR
Vergi incelemesinde inceleme elemanı hakediş zincirinin tek bir halkasını "ispat edilemiyor" derse, fatura tartışmaya açılır. Bu nedenle her hakediş için dosyada belirli belgeler bulundurulur. TS-EN-ISO 9001 kalite yönetim sistemine sahip büyük müteahhitler bu zinciri sistematik takip eder; orta ölçekli firmalarda en sık görülen sorun, geçmiş dönemde yazılmış ama dosyalanmamış belgelerin yıllar sonra bulunamamasıdır.
Hakediş dosyası içeriği:
- Sözleşme, ihale dosyası ve birim fiyat cetveli (ilk hakediş dosyasında)
- Dönemin ataşman defter sayfaları ve röleve krokileri
- Metraj cetveli, hesap tablosu ve önceki dönem kümülatif metraj farkı
- Kontrol mühendisi ve yapı denetim onay yazıları
- Avans mahsup tablosu, fiyat farkı endeks hesabı (varsa)
- Yeni birim fiyat analizleri (varsa)
- E-fatura çıktı veya GİB üzerinden indirilmiş PDF görüntü
- Ödeme dekontları ve kesinti tabloları
Bu dosya hem mali açıdan hem de hukuki ihtilaf durumunda kullanılır. KGM ve diğer kamu idareleri hakediş itirazlarını idari yargıya taşıyan dosyalarda en çok ataşman defterinin işlenip işlenmediğini sorgular. Saha-muhasebe iletişimi gevşek olan firmalarda bu sorgulama riski yüksektir; sistemli firma için ise dosya kapanır gider.
Sıkça Sorulan Sorular
Hakediş faturası ne zaman kesilmelidir?
Vergi Usul Kanununa göre fatura, hizmetin ifa tarihinden itibaren 7 gün içinde düzenlenir. Hakedişte uygulamada ifa tarihi olarak hakediş raporunun idarece onaylandığı tarih kabul edilir. E-fatura sistemi geçmiş tarihli fatura düzenlenmesine izin vermediği için onay tarihinden itibaren 7 günlük süre içinde kesilmesi şarttır.
Birim fiyatlı ve götürü bedelli işte fatura farklı mı kesilir?
Fatura kesim mantığı aynıdır; brüt imalat bedeli + KDV. Fark hakediş hesabında: birim fiyatlı işte metraj × birim fiyat, götürü bedelli işte fiziki ilerleme yüzdesi × sözleşme bedeli kullanılır. Götürü işlerde pursantaj cetveli, birim fiyatlı işlerde metraj cetveli ana belgedir.
KDV tevkifatı hakediş faturasında nasıl gösterilir?
E-fatura sistemi tevkifat alanına oran ve tutar ayrı yazılır. Brüt bedel ve KDV tutarı normal görünür; tevkifat satırında alıcının kestiği miktar gösterilir. Yüklenici tahsil edeceği KDV brüt KDV'den tevkifat tutarı düşülmüş halidir. Tevkifat oranları yapım işi tipine göre değişir.
Alt yüklenici e-faturasını ne zaman keser?
Sözleşmeye bağlı. Aynalı düzende ana yüklenicinin idareden onay aldığı dönemi takip eder. Sabit dönem düzeninde ay sonu ifa tarihi olarak kabul edilip 7 gün içinde kesilir. Hibrit düzende kalem bazında belirlenir. Her durumda alt yüklenici brüt bedel + KDV üzerinden fatura keser, ana yüklenici tarafında maliyet olarak işlenir.
Kesin teminat hakedişten her ay kesilir mi?
Sözleşme imzalanırken bir kez alınan kesin teminat (sözleşme bedelinin %6'sı civarı) her aydan kesilmez. Ancak iş artışı veya ek protokol durumunda ek kesin teminat artırımı yapılır. Hakedişten her ay kesilen şey stopaj ve avans mahsubudur. Teminat geçici ve kesin kabulde aşamalı iade edilir.
Yeni birim fiyat analizi ne zaman yapılır?
Sözleşme birim fiyat cetvelinde yer almayan bir iş kalemi sahada çıkarsa, yeni birim fiyat analizi gerekir. Analizde işçilik, malzeme, makine ve genel gider kalemleri Bayındırlık birim fiyat sistemine uygun şekilde hesaplanır. Taraflar onayladıktan sonra ilgili hakedişten itibaren uygulanır; kabul edilmezse yargı yolu açıktır.
Ataşman defteri olmadan hakediş kesilebilir mi?
Gizli kalacak imalatlarda (temel kazı, izolasyon altı, sıva altı tesisat, donatı bindirme) ataşman zorunludur. Kontrol mühendisi imzasız ataşman idarece kabul edilmez. Görünür imalatlarda röleve cetveli yeterli olabilir ama yapım işleri genel şartnamesi belirleyicidir. Vergi incelemesinde de ataşmansız belge ispat zayıflığı yaratır.
Hakediş raporu reddedilirse fatura iptal edilir mi?
Henüz fatura kesilmemişse iptal söz konusu değil; rapor düzeltilir, sonra kesilir. Fatura kesildikten sonra rapor reddedilir veya düzeltilirse, aynı dönem içinde iade faturası ya da sonraki dönemde alacak/borç notu düzenlenir. Düzeltme dönem değişikliği gerektiriyorsa KDV beyannamesi düzeltmesi de yapılır.
